随着汛期结束,用水量降低,我厂2#沉淀池排泥系统一拖二改造工程继续进行。根据改造方案停用2#沉淀池,由1#沉淀池负责正常供水,并对2#沉淀池进行清洗、池底设备维护并对排泥阀进行改造,预计维护改造时间一周。
10月27日上午,2#沉淀池正式停用,在对池底作业面冲洗完毕,准备进入池底施工时,制水值班人员反映,用水高峰阶段1#沉淀池浑浊度有超标现象。在此前改造1#沉淀池实验性单独运行时,并没有出现这种情况。突发的浊度超标使改造工作不能按照原改造方案进行,要保障正常供水,要么停止改造,恢复2#沉淀池使用,要么改进方案缩短改造时间,在有限时间内完成改造工作。
在新问题面前大家没有退缩,而是集思广益改进方案,通过讨论,我们否决了之前在排泥阀下的三通处切割后焊接封堵方案,直接在池底阀接头分离后用堵头封堵。这样不但可以巧妙的避开焊接工序,而且可以2人一组刚好2组同时施工,大大提高了工作效率,使得改造可以缩短到一天的时间。

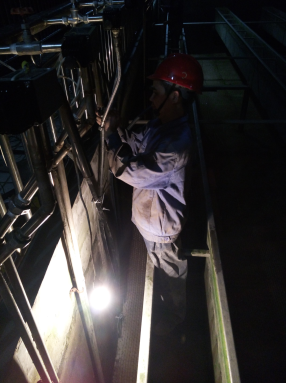

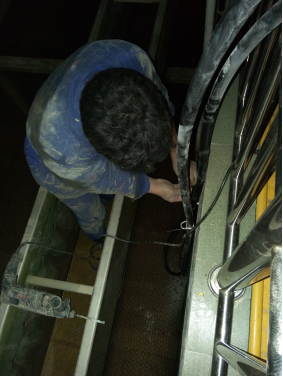

方案确定后,为了能争取更多的时间,同志们决定晚上通宵加班,就连晚饭也是在水池边席地而坐,就地而食。通过一天一夜的辛苦工作,10月28日上午10时改造顺利完成,并一次性达到工艺的要求。
虽然大家都很疲惫,但是看着浑浊的水一步一步变清澈,心中的胜利和喜悦感由然而上。通过改造缩短了排泥的时间,减少了排泥时水量的浪费,提高了排泥系统的可靠性,进而减少了药的损耗,使得二水厂的供水可靠性得到了进一步提升。
10月27日上午,2#沉淀池正式停用,在对池底作业面冲洗完毕,准备进入池底施工时,制水值班人员反映,用水高峰阶段1#沉淀池浑浊度有超标现象。在此前改造1#沉淀池实验性单独运行时,并没有出现这种情况。突发的浊度超标使改造工作不能按照原改造方案进行,要保障正常供水,要么停止改造,恢复2#沉淀池使用,要么改进方案缩短改造时间,在有限时间内完成改造工作。
在新问题面前大家没有退缩,而是集思广益改进方案,通过讨论,我们否决了之前在排泥阀下的三通处切割后焊接封堵方案,直接在池底阀接头分离后用堵头封堵。这样不但可以巧妙的避开焊接工序,而且可以2人一组刚好2组同时施工,大大提高了工作效率,使得改造可以缩短到一天的时间。
方案确定后,为了能争取更多的时间,同志们决定晚上通宵加班,就连晚饭也是在水池边席地而坐,就地而食。通过一天一夜的辛苦工作,10月28日上午10时改造顺利完成,并一次性达到工艺的要求。
虽然大家都很疲惫,但是看着浑浊的水一步一步变清澈,心中的胜利和喜悦感由然而上。通过改造缩短了排泥的时间,减少了排泥时水量的浪费,提高了排泥系统的可靠性,进而减少了药的损耗,使得二水厂的供水可靠性得到了进一步提升。
信息来源:二水厂 邓冬黎
