2017年4月6日接集团公司综合部通知:南门桥维修改造管道迁改工程按要求上报进度情况,且在具备施工条件后加快管道安装,保障一、二、四水厂的调水任务。接到通知后,建恒公司领导立即安排施工班组着手新一轮的现场施工安排,项目经理编制施工进度计划表。因我司安装金属软管时需借用路桥公司行车,而路桥公司目前正在使用行车进行涂装作业和排水作业。为保障供水促进度,我司领导了解情况后多次与路桥公司取得联系,经过双方协商,路桥公司充分发扬了友好单位互帮互助的精神,同意我方借用行车施工,在保障安全的情况下,两个单位在互不影响的情况下交叉作业,使工程能够有序推进。

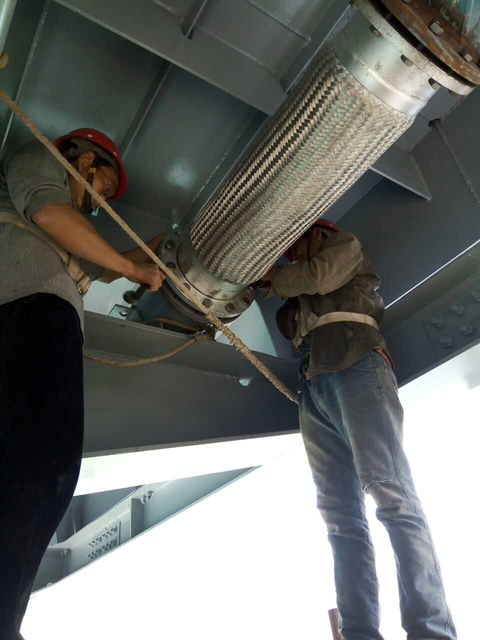

因南门桥直管段的金属软管不仅仅承担连接钢管的作用,同时还承担着消除管道应力变形的作业。所以金属软管的长度不能提前确定,只能等管道安装到位后,由设计公司人员在现场确定剩余软管的长度,再通知厂家进行订做,这样相对工期就会变长。截止到2017年4月12日,我司已安装完成金属软管30根,剩余5根金属软管材料申报计划已上报集团公司材料供应部。
现南门桥北桥头桥拱段,四川路桥正在进行桥下涂装作业,无法为我司提供管道安装的操作空间。经公司领导与对方协调后,四川路桥同意在本月底前为我方提供工作面,我司保证在具备施工条件后三天内完成排架安装,一个星期内完成管道的安装。
虽然工程工期紧、任务重,但我们在施工质量、施工安全方面却毫不马虎,公司质安部工作人员随时不定期到场抽查施工安全及质量情况。在这样高水平的管理,优质量的安装下,建恒公司南门桥供水管道工程必将顺利完工。
